关于慈利县油库垭老旧小区改造配套设施建设项目道路封闭的通告 为确保慈利县油库垭老旧小区改造配套设施建设项目的安全施工,经研究并报请县人民政府同意,将于2021年10月15日晚上10点开始,对笔架西路(澧水大桥西侧至曙光小区北大门路段)进行全幅封闭施工,封闭期限为2021年10月15日至2022年1月13日。封闭施工期间,车辆、行人请绕行,做到安全文明出行。
施工给您带来的不便,敬请各位居民、商户及相关单位谅 解和支持。
慈利县住房和城乡建设局 2021年10月13日 附件
慈利县油库垭老旧小区改造配套设施建设项目施工计划 一、工程概况(一)工程概况:慈利县油库垭老旧小区改造配套设施建设项目主要是:小区内A区、B区、C区、D区及桩号K0+000到K0+180段和K1+000到K1+040段的道路改造建设工程。其中:A区改造面积607㎡;B区改造面积(原地面铺装沥青砼)490㎡;C区改造面积746㎡;D区改造面积(原地面铺装沥青砼)2130㎡;桩号K0+000-K0+180段(笔架西路),起于D区东段,止于澧水大桥南端桥头,全长180米;桩号K1+000-K1+040段(紫霞路),笔架西路至紫霞路长40米。
(二)工作内容:道路工程(破除原有的水泥路面后新建沥青混凝土路面结构)、给排水工程、照明工程。
绕行方案 封闭路段绕行示意图 二、工程施工计划
(一)项目示意图
(二)施工段总体安排
本工程分2个阶段全封闭施工,施工总工期为90天。
第一阶段为A、B、C及D区西段口,全路段封闭施工,计划封闭时间从2021年10月16日至2021年11月29日止(45天);
第二阶段为桩号K0+000-K0+180段(笔架西路),起于D区东段,止于澧水大桥南端桥头路口;桩号K1+000-K1+040段(紫霞路),计划从2021年11月30日至2022年1月13日止(45天)。

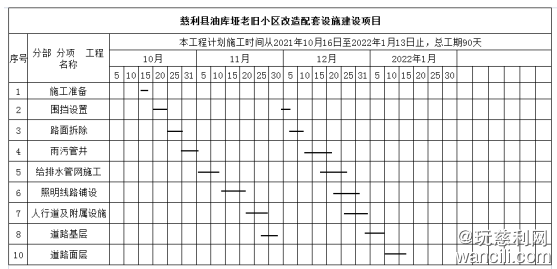

(三)施工进度总体安排
(来源:慈利发布)
|
