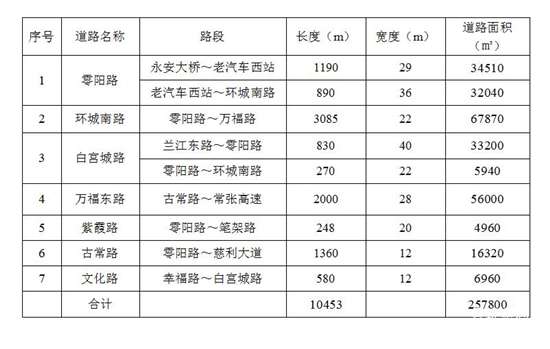

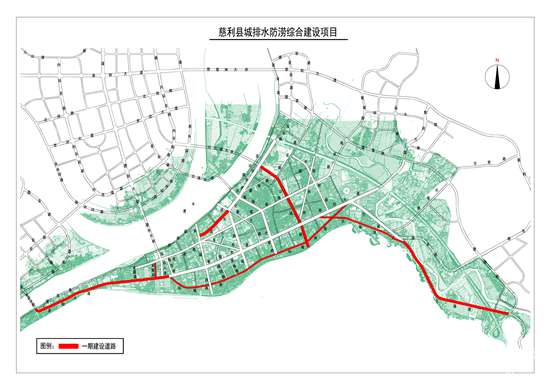

慈利县城排水防涝综合建设项目第一期工程,计划将从2017年6月份开始陆续动工,预计工期为10个月。工程实施过程中,将对我县环城南路、零阳西路、古常路、万福东路、紫霞路、文化路、白宫城路7条道路进行综合提质改造(包括地下综合管网、路面白改黑、绿化、亮化)。现对初步改造方案进行公示,征求广大市民建议,也可投递至住建局大门口建议箱)。 为了保障交通通行顺畅,施工期间建议您减少驾车出行时间,尽量搭乘公共出行工具,届时交警和城管等部门会对交通组织做出妥善安排,请广大市民积极配合。同时,也请临街各商户参照施工时间做好经营的合理安排。在施工期间,我们将最大限度保障居民水、电、气的日常使用需求。 经过专家研究讨论,初步确定项目第一期工程范围,以及道路改造的初步横断面方案。项目一期工程包括零阳路(永安大桥~环城南路)、环城南路、白宫城路、万福东路、紫霞路、古常路和文化路共七条道路。项目分期如下图所示:
一期改造道路概况表 一、零阳路初步改造方案 (一)道路改造方案 零阳路(永安大桥~老汽车西站段):现状为水泥路面,双向四车道,横断面为4.0米(人行道)+3.5米(非机动车道)+14米(机动车道)+3.5米(非机动车道)+4.0米(人行道)=29米; 本次改造不改变道路分幅,仅将车行道改为沥青路面,人行道按海绵城市标准改为透水人行道铺装,改造后横断面布置为4.0米(人行道)+3.5米(非机动车道)+14米(机动车道)+3.5米(非机动车道)+4.0米(人行道)=29米。

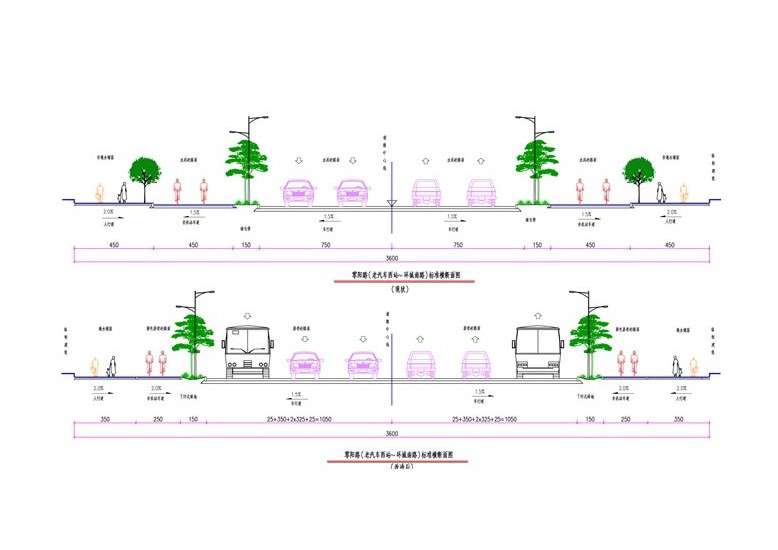

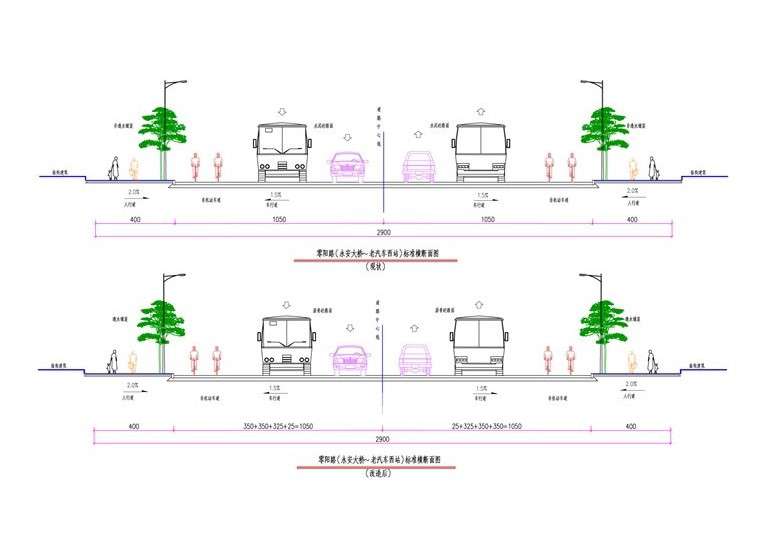

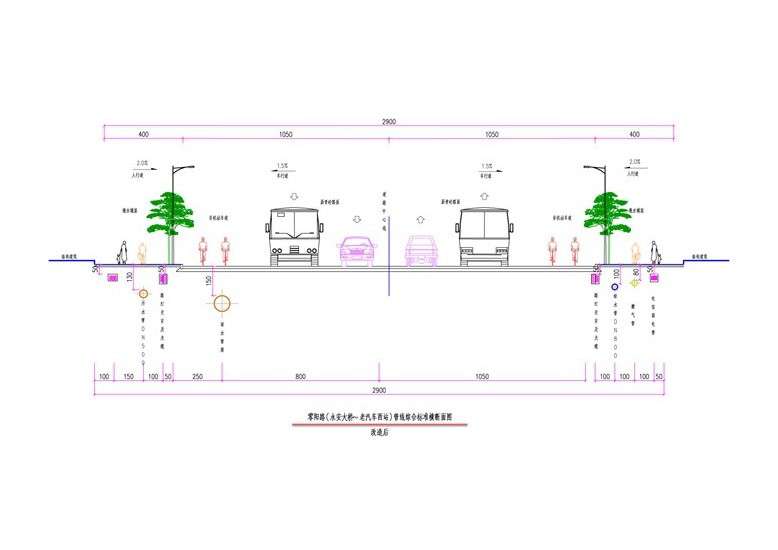

零阳路(永安大桥~老汽车西站段)道路改造方案横断面图 零阳路(老汽车西站~环城南路段):现状为水泥路面,双向四车道,横断面为4.5米(人行道)+4.5米(非机动车道)+1.5米(绿化带)+15米(机动车道)+1.5米(绿化带)+4.5米(非机动车道)+4.5米(人行道)=36米; 本次改造拓宽机动车道至双向六车道,将车行道改为沥青路面,按海绵城市标准改建人行道和非机动车道共面的慢行系统。改造后横断面布置为3.5米(人行道)+2.5米(非机动车道)+1.5米(绿化带)+21米(机动车道)+1.5米(绿化带)+2.5米(非机动车道)+3.5米(人行道)=36米。
零阳路(老汽车西站~环城南路段)道路改造方案横断面图 (二)管线改造方案 A. 道路宽度<40m,按照规范要求,道路单侧布置给水、燃气管道,给水、燃气管道同侧布置,尽量保留现状燃气管道; B. 将电力管线与弱电管线(包括移动、联通、电信、广电、交安等管线)分别设置于道路两侧人行道或绿化隔离带之下,排管敷设,并预留扩容需要的空间,尽量保留现状电力管线; C. 道路照明管线维持现状,保留设置在道路两侧; D. 在单侧人行道下设置污水管道; E. 雨水管渠设置在车行道下,并对检查井井盖改造,并结合道路平石改造,新建或清通现状雨水口。
零阳路(永安大桥~老汽车西站段)管线综合横断面图
零阳路(老汽车西站段~环城南路段)管线综合横断面图 二、白宫城路初步改造方案 (一)道路改造方案 白宫城路(兰江东街~零阳路):现状为水泥路面,双向四车道,横断面布置为8.0米(人行道)+2.0米(绿化带)+3.0米(非机动车道)+14米(车行道)+3.0米(非机动车道)+2.0米(绿化带)+8.0米(人行道)=40米; 本次改造拓宽车行道至21米,改成双向六车道;车行道改为沥青路面,按海绵城市标准改建人行道和非机动车道共面的慢行系统。改造后标准横断面布置:4.5米(人行道)+3.5米(非机动车道)+1.5米(绿化带)+21米(车行道) +1.5米(绿化带)+3.5米(非机动车道)+4.5米(人行道)=40米。

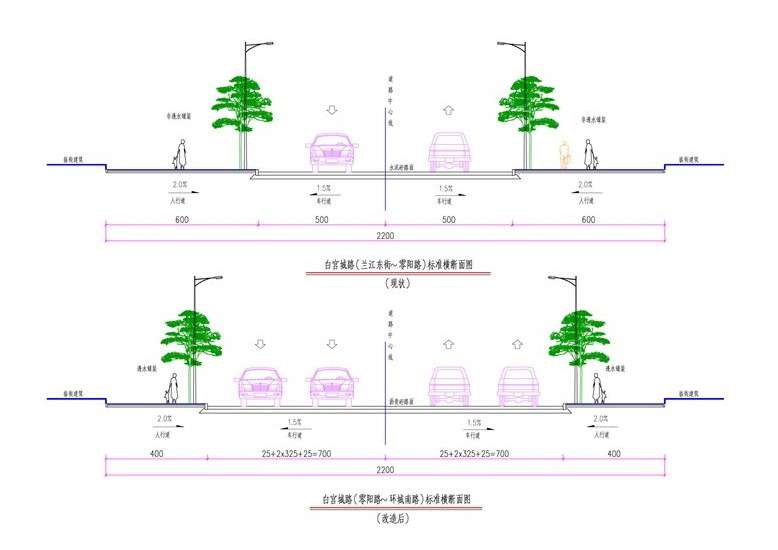

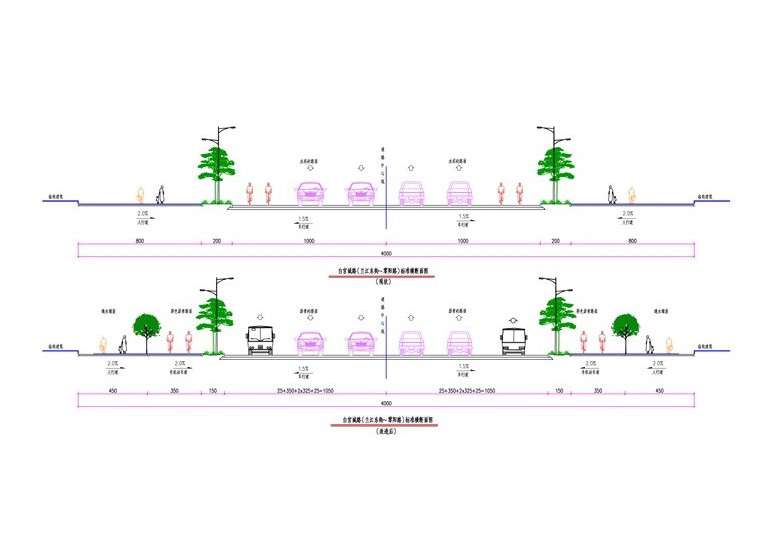

白宫城路(兰江东街~零阳路)道路改造方案横断面图 白宫城路(零阳路~环城南路):现状为沥青路面,双向两车道,横断面布置为6.0米(人行道)+10米(车行道)+6.0米(人行道)=22米; 本次改造拓宽车行道至15米,改成双向四车道,交叉口拓宽一个车道;车行道改为沥青路面,人行道按海绵城市标准改为透水人行道铺装,改造后标准横断面布置:3.5米(人行道)+15米(车行道)+3.5米(人行道)=22米。

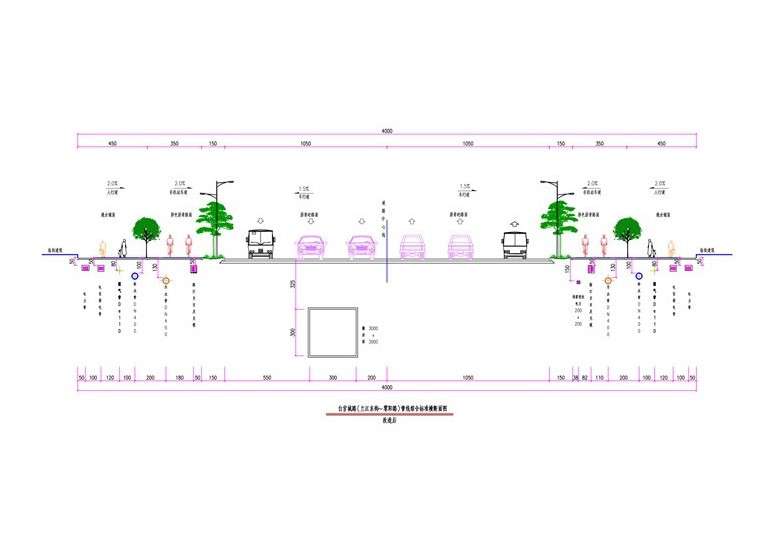

白宫城路(零阳路~环城南路)道路改造方案横断面图 (二)管线改造方案 A. 道路宽度≥40m,按照规范要求,道路双侧布置给水、燃气管道,尽量保留现状燃气管道; B. 将电力管线与弱电管线(包括移动、联通、电信、广电、交安等管线)分别设置于道路两侧人行道或绿化隔离带之下,排管敷设,并预留扩容需要的空间,尽量保留现状电力管线; C. 道路照明管线维持现状,保留设置在道路两侧; D. 在两侧人行道下设置污水管道; E. 雨水管渠设置在车行道下,并对检查井井盖改造,并结合道路平石改造,新建或清通现状雨水口。
白宫城路(兰江东街~零阳路)管线综合横断面图
白宫城路(零阳路~环城南路)管线综合横断面图 三、万福东路初步改造方案 (一)道路改造方案 现状为水泥路面,双向四车道,横断面布置为6.0米(人行道)+16米(车行道)+6.0米(人行道)=28米; 本次改造不改变横断面分幅,仅将车行道改为沥青路面,按海绵城市标准改建人行道和非机动车道共面的慢行系统。改造后标准横断面布置:3.5米(人行道)+2.5米(非机动车道)+16米(车行道) +2.5米(非机动车道)+3.5米(人行道)=28米。

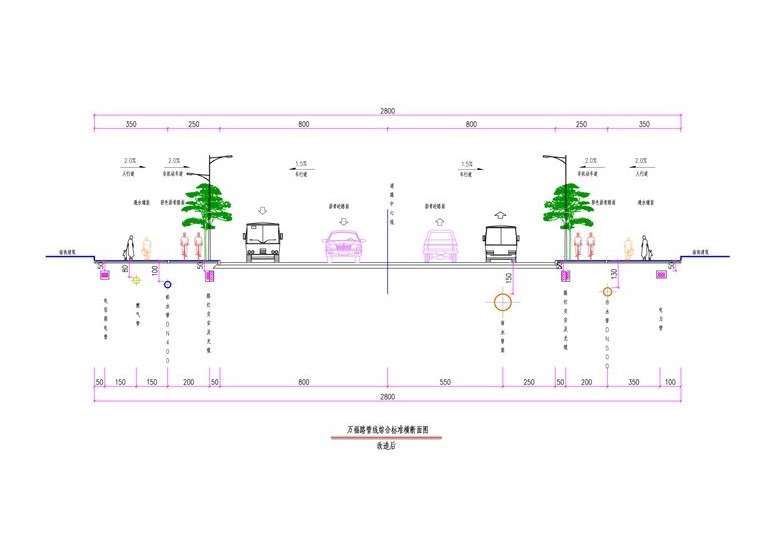

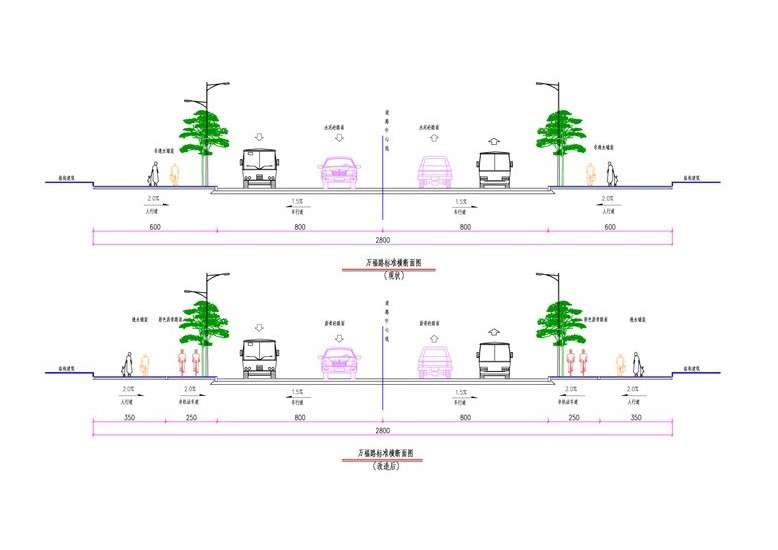

万福东路道路改造方案横断面图 (二)管线改造方案 A. 道路宽度<40m,按照规范要求,道路单侧布置给水、燃气管道,给水、燃气管道同侧布置,尽量保留现状燃气管道; B. 将电力管线与弱电管线(包括移动、联通、电信、广电、交安等管线)分别设置于道路两侧人行道或绿化隔离带之下,排管敷设,并预留扩容需要的空间,尽量保留现状电力管线; C. 道路照明管线维持现状,保留设置在道路两侧; D. 在单侧人行道下设置污水管道; E. 雨水管渠设置在车行道下,并对检查井井盖改造,并结合道路平石改造,新建或清通现状雨水口。
万福东路管线综合横断面图 四、紫霞路初步改造方案 (一)道路改造方案 现状为水泥路面,双向两车道,横断面布置为5.0米(人行道)+10米(车行道)+5.0米(人行道)=20米; 本次改造拓宽车行道至双向四车道,将车行道改为沥青路面,人行道按海绵城市标准改为透水人行道铺装。改造后标准横断面布置:3.0米(人行道)+14米(车行道) +3.0米(人行道)=20米。

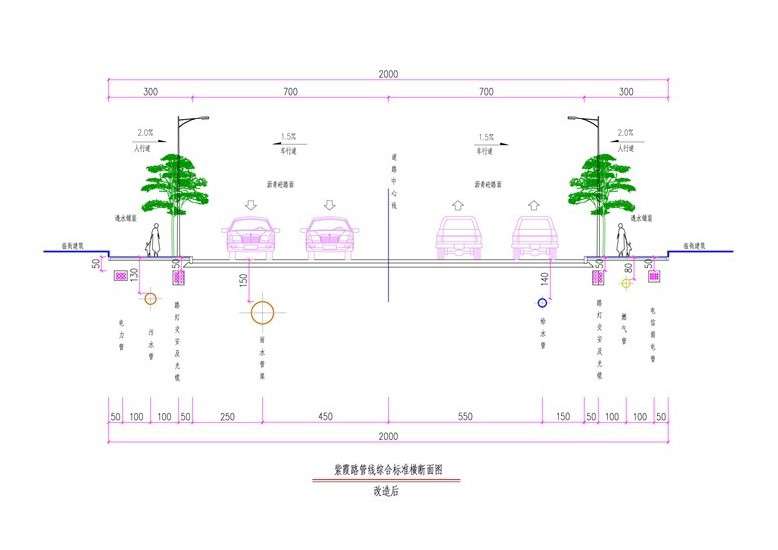

紫霞路道路改造方案横断面图 (二)管线改造方案 A. 道路宽度<40m,按照规范要求,道路单侧布置给水、燃气管道,给水、燃气管道同侧布置,尽量保留现状燃气管道; B. 将电力管线与弱电管线(包括移动、联通、电信、广电、交安等管线)分别设置于道路两侧人行道或绿化隔离带之下,排管敷设,并预留扩容需要的空间,尽量保留现状电力管线; C. 道路照明管线维持现状,保留设置在道路两侧; D. 在单侧人行道下设置污水管道; E. 雨水管渠设置在车行道下,并对检查井井盖改造,并结合道路平石改造,新建或清通现状雨水口。

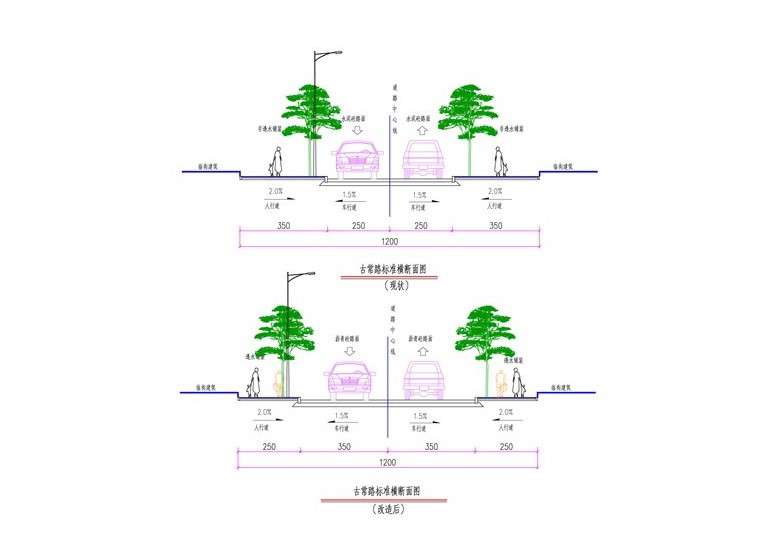

紫霞路管线综合横断面图 五、古常路初步改造方案 (一)道路改造方案 现状为水泥路面,双向两车道,横断面布置为3.5米(人行道)+5米(车行道)+3.5米(人行道)=12米; 本次改造拓宽车行道至双向两车道,将车行道改为沥青路面,人行道按海绵城市标准改为透水人行道铺装。改造后标准横断面布置:2.5米(人行道)+7米(车行道) +2.5米(人行道)=12米。

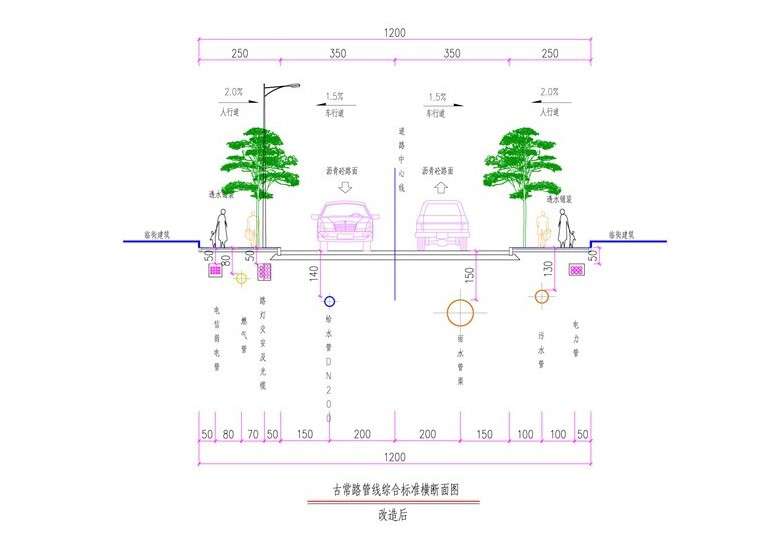

古常路(零阳路~万福路)道路改造方案横断面图 (二)管线改造方案 A. 道路宽度<40m,按照规范要求,道路单侧布置给水、燃气管道,给水、燃气管道同侧布置,尽量保留现状燃气管道; B. 将电力管线与弱电管线(包括移动、联通、电信、广电、交安等管线)分别设置于道路两侧人行道或绿化隔离带之下,排管敷设,并预留扩容需要的空间,尽量保留现状电力管线; C. 道路照明管线维持现状,保留设置在道路一侧; D. 在单侧人行道下设置污水管道; E. 雨水管渠设置在车行道下,并对检查井井盖改造,并结合道路平石改造,新建或清通现状雨水口。
古常路管线综合横断面图 六、文化路初步改造方案 (一)道路改造方案 现状为水泥路面,双向两车道,横断面布置为3.0米(人行道)+6米(车行道)+3.0米(人行道)=12米; 本次改造拓宽车行道至双向两车道,将车行道改为沥青路面,人行道按海绵城市标准改为透水人行道铺装。改造后标准横断面布置:2.5米(人行道)+7米(车行道) +2.5米(人行道)=12米。

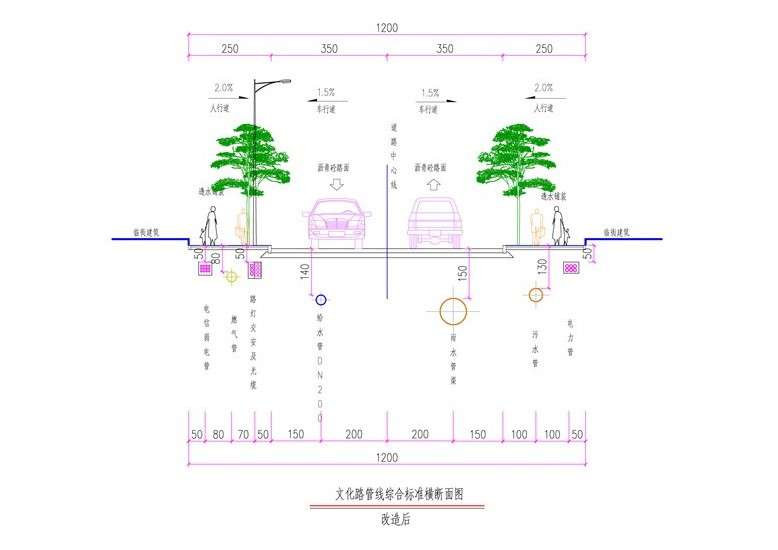

文化路道路改造方案横断面图 (二)管线改造方案 A. 道路宽度<40m,按照规范要求,道路单侧布置给水、燃气管道,给水、燃气管道同侧布置,尽量保留现状燃气管道; B. 将电力管线与弱电管线(包括移动、联通、电信、广电、交安等管线)分别设置于道路两侧人行道或绿化隔离带之下,排管敷设,并预留扩容需要的空间,尽量保留现状电力管线; C. 道路照明管线维持现状,保留设置在道路一侧; D. 在单侧人行道下设置污水管道; E. 雨水管渠设置在车行道下,并对检查井井盖改造,并结合道路平石改造,新建或清通现状雨水口。
文化路管线综合横断面图 |
关于我们|手机版|玩慈利网 湘公网安备 43082102000138号 ( 湘ICP备12012604号-1 )
GMT+8, 2024-11-21 19:31 , Processed in 0.063410 second(s), 9 queries , Gzip On, Redis On.
Powered by Discuz! 在此致以诚挚谢意!
CopyRight © 2011-2024 wancili.com
